文晖单元XC0402-A33-19地块36班小学(一期)项目进展
Apr-09,2025

文晖单元XC0402-A33-19地块36班小学(一期)项目自2024年11月底开工以来,目前项目在持续推进中。


项目分一、二期基坑,其中二期基坑属地铁保护区范围,因地铁方原因,涉地铁的监测工作暂时无法开展,导致二期基坑内桩基无法开始施工;一期基坑目前处于土方开挖阶段。

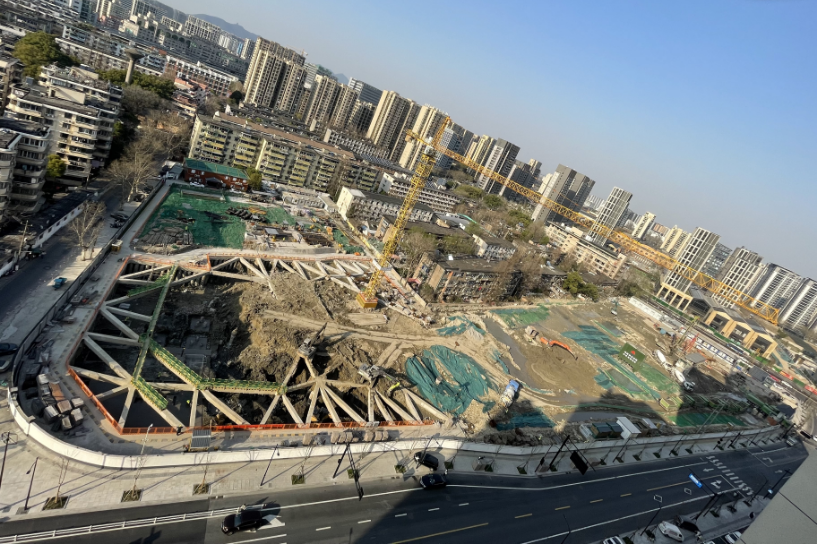

施工现场目前有2台10型机、1台旋挖机、1台双轴水泥搅拌桩机,1台泥浆固化设备,4台挖机。截止2025年3月22日累计完成:工程桩541根,剩余53根(一期基坑12根);围护桩567根,剩余126根(一期基坑38根);立柱桩89根,剩余14根(一期基坑6根);双轴水泥搅拌桩2092幅;IMS水泥搅拌桩1129根(一期基坑内全部完成);土方外运约3万方。基坑完成:支撑梁浇筑完成约30%。地下室一区块土方开挖完成约60%,砖胎膜砌筑、垫层浇捣完成约40%;二区块土方开挖完成约50%,砖胎膜砌筑、垫层浇捣完成约30%。

我监理项目部成员根据工程的节点,按程序做好项目监理各项工作,目前总体各项工作平稳推进。
